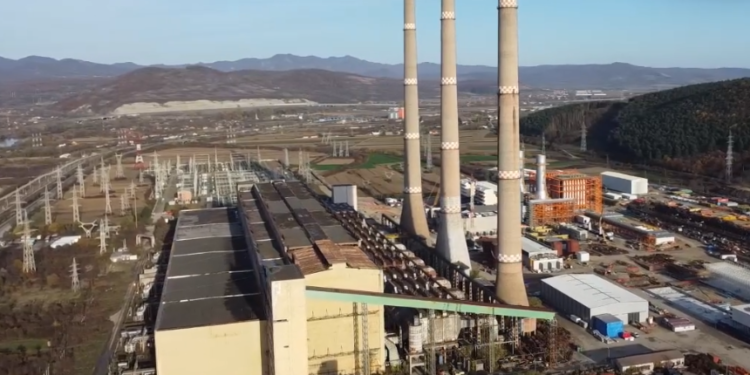

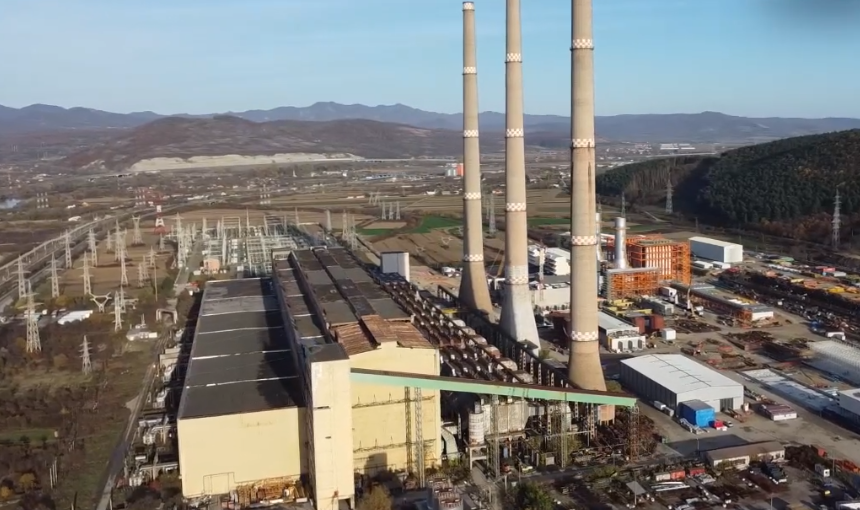

Mintia nu e gata. Specialist: Realitatea din teren arată că aceste cazane sunt departe de a fi finalizate

Iulian RADU by Iulian RADU
aprilie 20, 2026
in 🇷🇴 Din România
0
Mintia nu e gata. Specialist: Realitatea din teren arată că aceste cazane sunt departe de a fi finalizate
0
SHARES
380
VIEWS
Share on FacebookShare on Twitter

Un specialist care lucrează pe șantierul centralei pe gaze de la Mintia avertizează că mai e mult până când aceasta va putea produce energie. Laurențiu Toth avertizează asupra faptului că mai este nevoie de grupurile pe cărbune. Din păcate, Complexul Energetic Oltenia mai are doar patru grupuri pe cărbune, iar 1 sau 2 urmează a fi închise la vară. Prea devreme, spun specialiștii.

„Se vorbește mult în ultima vreme despre „marea pornire” de la Mintia. Ca om care lucrează zi de zi aici, împreună cu echipa mea de la SAEM Energomontaj, în calitate de subcontractori ai AVAX, simt nevoia să aduc puțină claritate tehnică peste zvonurile care circulă, mai ales pentru colegii noștri de la Termocentrala Rovinari”, a scris specialistul pe pagina de socializare.

Ce spune un specialist din șantier


Pentru ca o centrală de o asemenea anvergură (1700 MW) să funcționeze la randamentul promis de peste 64%, nu e suficient să pornești turbinele pe gaz.

„Este adevărat, se fac pregătiri pentru „First Fire” (prima aprindere) la prima turbină Siemens. Dar, atenție! În terminologia noastră, asta înseamnă teste de punere sub tensiune, verificări mecanice, probe de automatizare și reglaje inițiale. Este un pas important, dar este doar o mică piesă din puzzle”, mai arată sursa citată.

O veste bună pentru suporterii olteni: Craiova urcă pe primul loc. Transfer de ultim moment și reacții dure după meci!


Șantier și anul viitor

Echipa SAEM execută lucrările la cele două Cazane Recuperatoare (HRSG 11 și 12).

Fără aceste cazane, care recuperează căldura și produc aburul necesar pentru a doua etapă de generare, centrala este „șchioapă”:

  • Eficiență scăzută: În ciclu simplu (doar gaz), costurile sunt uriașe și randamentul mult mai mic.
  • Stadiul lucrărilor: Oricât de mult am trage noi, realitatea din teren arată că aceste cazane sunt departe de a fi finalizate. Este o muncă titanică, de precizie, care nu se face peste noapte prin decrete sau comunicate de presă.
  • Urmează cea mai grea parte: După montaj vin verificările CND, probele hidraulice, izolațiile, automatizările, cablajele, probele la rece și la cald. De multe ori, exact partea aceasta consumă cel mai mult timp.
  • Pornirea va fi etapizată: Este foarte posibil să vedem anumite turbine sau anumite instalații funcționând înaintea altora, în timp ce restul șantierului va continua și în 2027.

Concluzia specialistului este clară: Sistemul Energetic Național nu poate fi susținut de o turbină aflată în probe.

„Până când noi, cei de la Energomontaj, nu terminăm montajul cazanelor 11 și 12 și până când aburul nu va pune în mișcare tot sistemul în ciclu combinat, Rovinariul rămâne unul dintre „plămânii” de care România are nevoie.

Noi ne facem treaba aici, cu profesionalismul care a consacrat SAEM-ul de zeci de ani, dar tehnologia și siguranța au ritmul lor. Nu se „închide” nimic peste noapte pentru că, pur și simplu, tehnic nu are cine să ia sarcina în acest moment.

Mintia va deveni, fără îndoială, unul dintre cele mai importante obiective energetice ale României. Dar până atunci, mai este multă muncă, multe probe și multe nopți de șantier”.

Citește și despre: Problema pe care o au mii de salariați de la CE Oltenia: prinși între „banii rapizi” și riscul de a rămâne fără venituri

Optimism de la guvern

Prima turbină pe gaz a centralei electrice Mass Mintia Power Plant, din localitatea Mintia, va intra în probe până în luna iunie, iar cea de-a doua până în luna august, au anunţat, sâmbătă, reprezentanţii companiei.

Secretarul de stat în Ministerul Energiei, Casian Niţulescu, a precizat că, după efectuarea testelor la primele două turbine pe gaz, acestea vor fi operaţionale la începutul lunii octombrie, moment la care vor injecta în sistemul energetic naţional 1.097 de MW.

Ulterior, la începutul anului 2027, centrala va fi operaţională cu o producţie de 1.700 MW.

Centrala electrică Mass Mintia, cu o putere instalată de 1.700 MW, reprezintă unul dintre cele mai importante proiecte energetice aflate în dezvoltare în România şi cea mai mare centrală pe gaz din Europa.

Tags: cărbune vs gazcentrala Mintiafacturi energieinvestiții energiepreț energie Româniasistem energetic național
Iulian RADU

Iulian RADU

Related Posts

Motivul pentru care Dan Plaveti nu a plecat de la Complexul Energetic Oltenia
🇷🇴 Din România

Motivul pentru care Dan Plaveti nu a plecat de la Complexul Energetic Oltenia

iunie 4, 2026
Mintia nu e gata. Specialist: Realitatea din teren arată că aceste cazane sunt departe de a fi finalizate
🇷🇴 Din România

Investitorul de la Mintia anunță noi proiecte. Gorjul și Doljul, în vizor!

iunie 3, 2026
E oficial. Vor mai fi concedieri la CE Oltenia!
🇷🇴 Din România

Adevărul ascuns de CE Oltenia. Mii de oameni vor pleca!

mai 30, 2026
Next Post
Afacerist celebru din Craiova, numit șef la ISCTR

Afacerist celebru din Craiova, numit șef la ISCTR

„Dacă ne face Craiova câștigători ai Cupei…” – Dinamo trimite săgeți înaintea duelului decisiv!

„Dacă ne face Craiova câștigători ai Cupei…” – Dinamo trimite săgeți înaintea duelului decisiv!

Inima Anisiei nu a mai rezistat

Inima Anisiei nu a mai rezistat

Lasă un răspuns Anulează răspunsul

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Categories

  • ⚽ Din Sport
  • 🇷🇴 Din România
  • 🌍 Din Oltenia
  • 🌎 Din Lume
  • 🌾 Din Dolj
  • 🌿 Din Viață
  • 🏙 Din Craiova
  • 📱 Din Media

Topics

Adrian Rus Alexandru Cremeneanu angajari Craiova Avioane Craiova centrala Mintia CE Oltenia Codruța Filip despărțire Complexul Energetic Oltenia concedieri Gorj conditii speciale munca contracte perioadă determinată CEO Craiova Curtea de Apel Craiova Daniel Burlan Dan Iulius Plaveti decizie pensionare disponibilizări CEO 2026 energie România faliment UATAA Motru Filipe Coelho Fondul de Tranzitie Justa Ford Craiova Ford Puma Gorj IPJ Dolj Lia Olguta Vasilescu Ministerul Energiei Motru Nicu Fălcoi Avioane Craiova Plaveti Hidroelectrica PNRR Carbune proteste mineri Gorj Radu Miruta restructurare CEO stiri din Craiova stiri din Dolj stiri din Gorj SuperLiga Targu Jiu Termocentrala Turceni Tribunalul Dolj UATAA Motru inchisa Universitatea Craiova Ștefan Baiaram 𝐔𝐧𝐢𝐯𝐞𝐫𝐬𝐢𝐭𝐚𝐭𝐞𝐚 𝐂𝐫𝐚𝐢𝐨𝐯𝐚
No Result
View All Result
din-craiova.ro

Știri și subiecte de interes din regiunea Oltenia, cu accent pe evenimente regionale, dezvoltare economică, infrastructură și impactul deciziilor asupra comunităților locale.

Follow us on social media:

Știri recente

  • Un munte de avize ca să înlocuiești sălciile uscate din parc. Și nu a reușit!
  • Copil cățărat pe Casa de Cultură din Târgu Jiu
  • Miner din Gorj, plătit de patru ori mai bine în Belgia
  • Un portar tânăr a semnat cu Universitatea Craiova

Categorii

  • ⚽ Din Sport
  • 🇷🇴 Din România
  • 🌍 Din Oltenia
  • 🌎 Din Lume
  • 🌾 Din Dolj
  • 🌿 Din Viață
  • 🏙 Din Craiova
  • 📱 Din Media

Pagini

  • Contact
  • Despre noi
  • Home 1
  • Home 2
  • Politica de confidențialitate
  • Politica de cookies
  • Termeni și condiții
  • Politica de confidențialitate
  • Despre noi
  • Politica de cookies
  • Termeni și condiții

© 2026 din-craiova.ro – Site de știri din Craiova și Oltenia. Toate drepturile rezervate.

No Result
View All Result
  • 🏙 Din Craiova
  • 🌾 Din Dolj
  • 🌍 Din Oltenia
  • 🇷🇴 Din România
  • ⚽ Din Sport
  • 🌿 Din Viață
  • 📱 Din Media
  • 🌎 Din Lume

© 2026 din-craiova.ro – Site de știri din Craiova și Oltenia. Toate drepturile rezervate.
