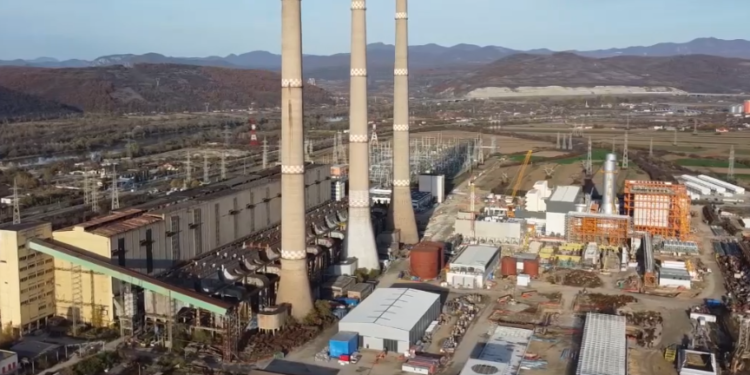

Unul dintre cele mai mari proiecte energetice din România intră într-o etapă decisivă. Centrala pe gaz de la Mintia, investiție privată de aproximativ 1,2 miliarde de euro, a ajuns în faza testelor de interconectare cu Sistemul Energetic Național, iar primele probe pentru una dintre turbine au fost deja efectuate.

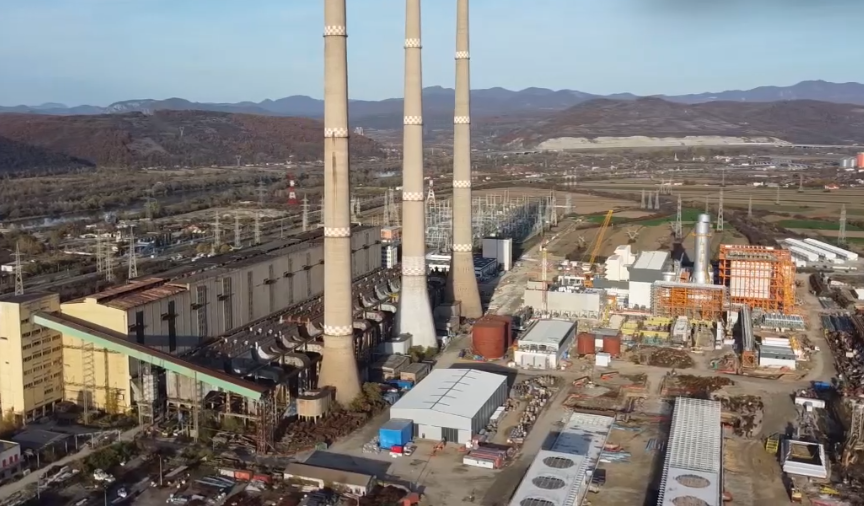

Noua centrală este construită pe amplasamentul fostei termocentrale pe cărbune din județul Hunedoara și va avea o putere instalată de 1.700 MW. Dacă proiectul va fi finalizat conform planului, Mintia va deveni una dintre cele mai mari centrale pe gaz din Europa și cea mai mare construită pe un singur amplasament în Uniunea Europeană.
Primii megawați au ajuns deja în sistem
Lucrările au trecut de 83% stadiu fizic de execuție, iar prima turbină pe gaz, cu o capacitate de aproximativ 590 MW, a intrat în etapa testelor de interconectare.
Mai mult, primul megawatt produs de noua centrală a fost deja injectat în rețeaua națională în luna iunie.
Ținta este ambițioasă: operatorul proiectului urmărește ca, până la sfârșitul anului 2026, să poată furniza în bandă aproximativ 1.000 MW.
Pentru sistemul energetic românesc, o asemenea capacitate poate deveni extrem de importantă, mai ales într-o perioadă în care producția internă este tot mai dependentă de disponibilitatea centralelor existente și de condițiile meteo.
O centrală de 1.700 MW are nevoie și de „autostradă” pentru energie
Problema nu se rezumă însă la finalizarea centralei.
Pentru ca energia produsă la Mintia să poată fi transportată în condiții de siguranță către marile centre de consum, este nevoie de o rețea puternică de transport. Aici intervine Axa Banat de 400 kV, unul dintre cele mai importante proiecte de infrastructură energetică din vestul țării.
Axa leagă zona Porțile de Fier – Reșița – Timișoara – Arad și este esențială pentru creșterea capacității de transport a energiei în vestul României.
Un punct important al proiectului a fost atins în luna mai, când Transelectrica a finalizat noua stație electrică de 400 kV de la Reșița, investiție de aproximativ 175,9 milioane de lei, fără TVA.
Rămâne însă de rezolvat și ultimul segment important al axei, linia electrică aeriană de 400 kV Timișoara–Arad, proiect care se află în prezent în etapa de evaluare și avizare de mediu.
Și gazul trebuie să ajungă la Mintia
Gigantul energetic are nevoie, evident, și de combustibil. Alimentarea cu gaze naturale este prevăzută printr-o conductă nouă Sântămăria-Orlea–Mintia, cu o lungime de aproximativ 57 de kilometri, conectată la sistemul național de transport al gazelor.
Practic, pentru ca Mintia să funcționeze la capacitatea proiectată, trebuie să meargă simultan mai multe piese ale unui puzzle energetic uriaș: centrala, conducta de gaze și infrastructura electrică de 400 kV.
Investiție privată de 1,2 miliarde de euro
Proiectul de la Mintia reprezintă o investiție privată estimată la peste 1,2 miliarde de euro și transformă radical fostul amplasament al termocentralei pe cărbune.
Dacă planurile sunt respectate, noua centrală va aduce în sistem o capacitate importantă de producție flexibilă, capabilă să susțină rețeaua atunci când producția hidro, eoliană sau solară nu este suficientă.
Pentru județul Hunedoara și întreaga regiune de vest, miza este uriașă. Mintia nu mai este doar un proiect local, ci o piesă importantă din viitorul sistemului energetic național.
Iar în condițiile în care România se confruntă periodic cu perioade în care producția internă nu reușește să acopere consumul, fiecare nouă capacitate de ordinul sutelor sau miilor de megawați poate face diferența între un sistem care își asigură energia și unul obligat să apeleze masiv la importuri.
